Fertigstellung |
|||||||||||

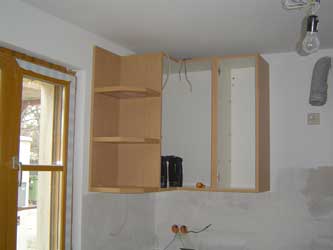

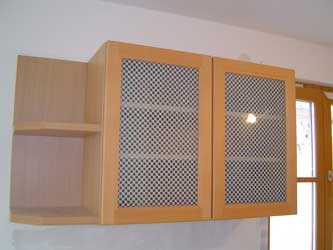

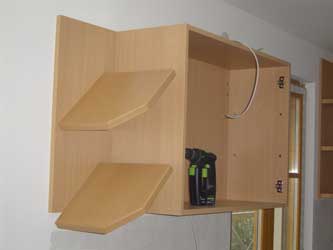

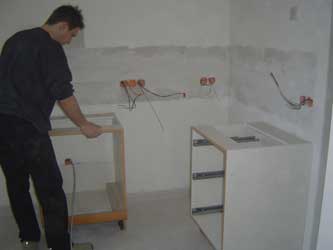

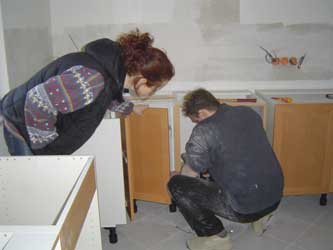

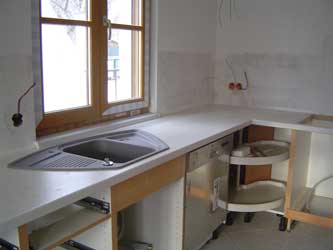

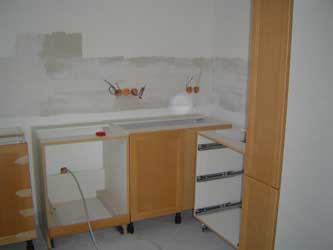

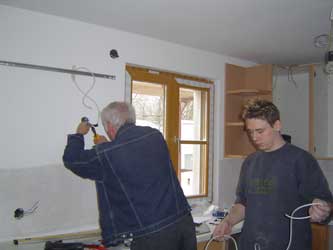

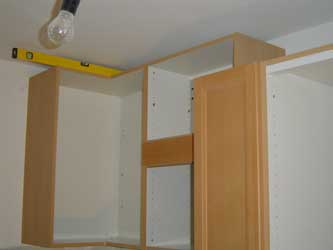

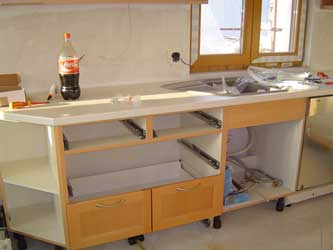

Ab Montag, 03.01.2005, wird die Kueche montiert. |
|
||||||||||
|
|||||||||||
|
|||||||||||
|
|||||||||||
|
|||||||||||

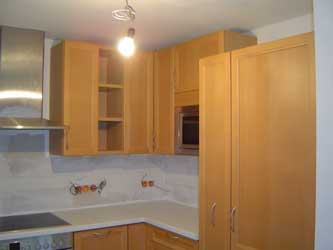

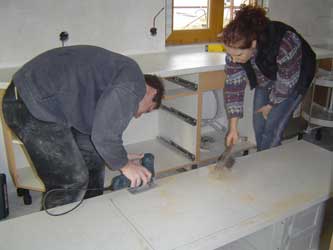

Am Mittwoch, 05.01.2005, sieht sie schon so aus. |
|
||||||||||

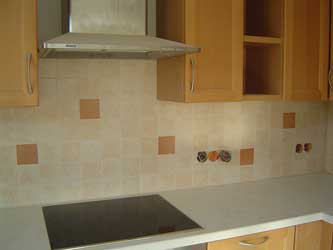

Am Dienstag, 08.02.2005, und Mittwoch, 09.02.2005, wird die Küche verfliest. | |||||||||||

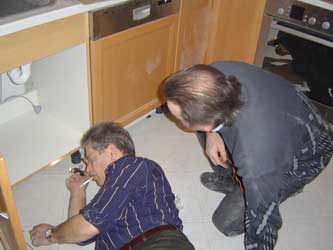

Am Freitag, 18.02.2005, wird statt des Boilers in der Küche nachtraeglich ein Warmwasser-anschluss installiert. |
|
||||||||||

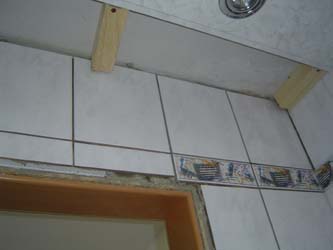

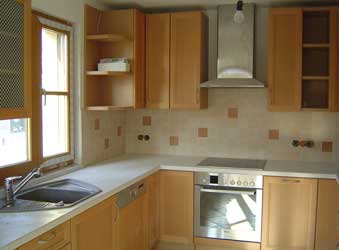

Am Donnerstag, 03.03.2005, werden die Kuechenfliesen verfugt. |
|
||||||||||

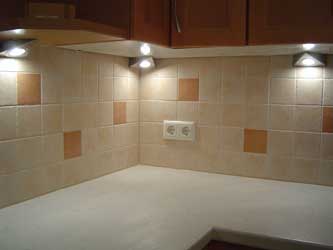

Am Samstag, 12.03.2005, werden die Spots in der Kueche montiert. | |||||||||||
Am Dienstag, 29.03.2005, wird im WC im Erdgeschoss die Muschel, der Druecker und der WCdeckel montiert. Auch eine "Tuer" gibt es schon. |
|
||||||||||

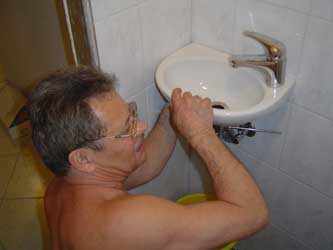

Am Mittwoch, 06.04.2005, wird im WC im Obergeschoss die Muschel montiert. Leider hat sie einen kleinen Sprung und ich muss sie wieder umtauschen. |
|
||||||||||
Viel Plage haben wir auch beim Montieren mit dem Handwaschbecken im WC Ergeschoss. |
|
||||||||||

Am Sonntag, 24.04.2005, wird die Decke mit den Spots im WC Erdgeschoss ...... |
|
||||||||||
....... und die Badewannenarmatur montiert . Wir bemerken, dass die Anschluesse warm - kalt vertauscht sind. |
|||||||||||
Am Sonntag, 01.05.2005, nehme ich die Haengematte wieder
in den Garten mit. Bei herrlichem Sonnenschein wird sie gleich
eingeweiht.
|
|||||||||||

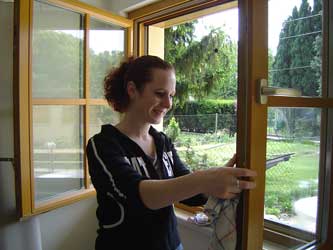

Am Donnerstag, 05.05.2005, hilft mir Bianca beim Putzen. Das letzte Fenster im Erdgeschoss wird gereinigt und der Fussboden in Kueche und Erker geschrubbt, damit Anja endlich spielen kann. |
|
||||||||||

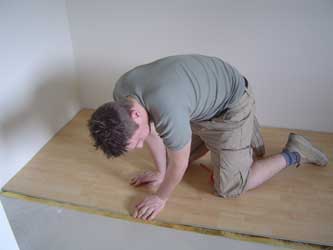

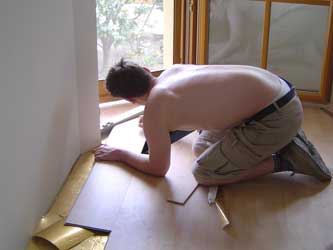

Andreas beginnt im Obergeschoss den Laminatfussboden zu legen, den Anja gleich inspizieren muss. |
|
||||||||||
|
|||||||||||

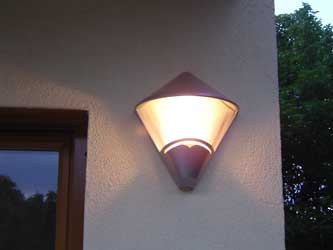

Am Freitag, 06.05.2005, werden die Aussenleuchten montiert. Sieht doch schon recht gemuetlich aus! |
|
||||||||||
Am Freitag, 13.05.2005, werden die Schalter im Wohnzimmer umgedreht, damit sie auch logisch zu finden sind. | |||||||||||

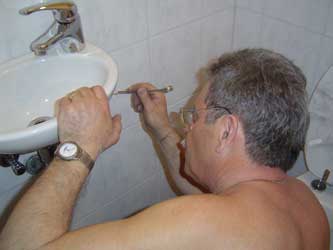

Im WC Erdgeschoss werden die WC-buerste, der
Reservepapierhalter und das Handwaschbecken montiert. Dieses musste wegen

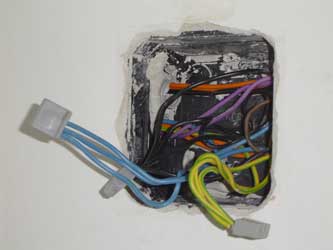

einer gebrochenen Fliese leider nun wieder neu montiert werden. Ebenso verschwindet der "Kabelsalat" hinter einem Dachbalken. |
|||||||||||

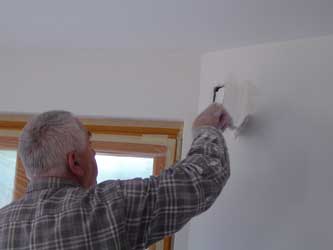

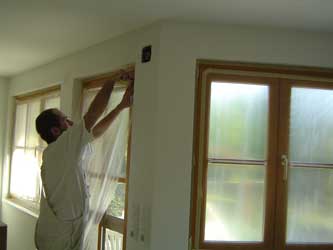

Am Donnerstag, 19.05.2005, werden die zweiten Malarbeiten nach dem Obergeschoss und Keller auch im Erdgeschoss abgeschlossen. |
|
||||||||||

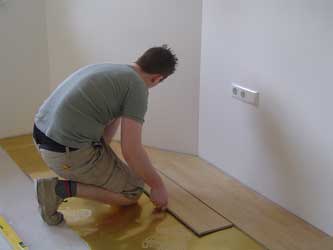

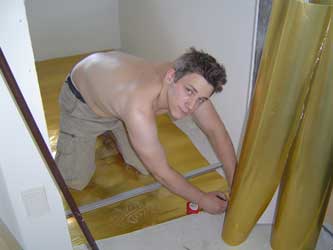

Am Sonntag, 05.06.2005, wird der Laminatfussboden im Schlafzimmer und Kinderzimmer fertig verlegt. Das Ausschneiden des Fussboden-heizkoerpers ist sehr schwierig, da auch der Estrich nicht eben ist. | |||||||||||
|
|||||||||||

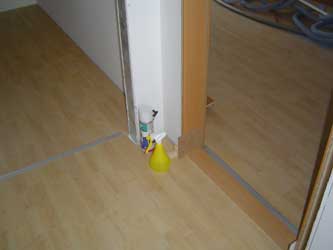

Am Dienstag, 07.06.2005, wird der Laminatfussboden im Obergeschoss fertig verlegt und mit dem Einbau der Tuerzargen begonnen. | |||||||||||
|
|||||||||||
|
|||||||||||

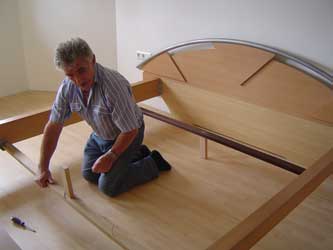

Am Sonntag, 12.06.2005, wird das Bett aufgestellt und im Wohnzimmer aufgeraeumt, damit man die Kasterln ordentlich benuetzen kann. |
|
||||||||||
Mitte Juni wird der Anschluss der Badewannenarmatur ausgebessert. Kalt- und Warmwasser war vertauscht. | |||||||||||
|
|||||||||||

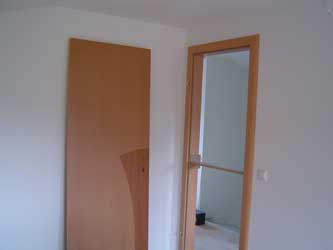

Am Sonntag, 19.06.2005, werden die Tuerzargen im Obergeschoss fertig eingebaut. | |||||||||||

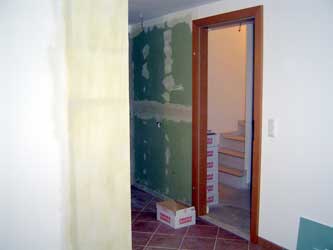

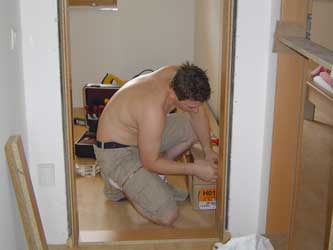

Am Samstag, 25.06.2005, werden die Tuerzargen im
Erdgeschoss eingebaut.
|
|||||||||||
Die Schiebetuere ist besonders kompliziert.
|
|||||||||||
Am Samstag, 09.07.2005, soll der Whirlpool eingeweiht werden. Leider habe ich zu viel Schaum erwischt. | Lustig war es auf jeden Fall......! | ||||||||||
Am Dienstag, 12.07.2005, wird im Bad der Sprossen-heizkoerper und danach die Armatur und der Brauseschlauch montiert. |
|
||||||||||

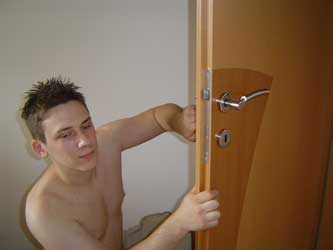

Am Samstag, 16.07.2005, werden die Druecker montiert. In beiden WCs werden verschiedene Accessoires befestigt. |
|
||||||||||
Eine Lampe wird über der Sitzecke im Erker, die wir vorige Woche aufgestellt haben, montiert. | |||||||||||

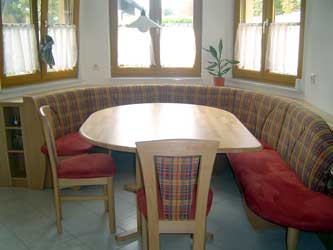

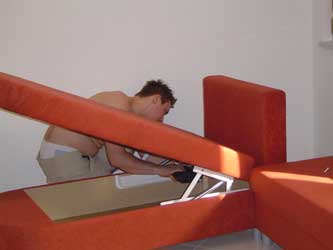

Am Freitag, 29.07.2005, holen wir die Sitzgarnitur. Am Samstag, 30.07.2005, wird sie fachmaennisch zusammen-geschraubt und gleich getestet. |
|
||||||||||

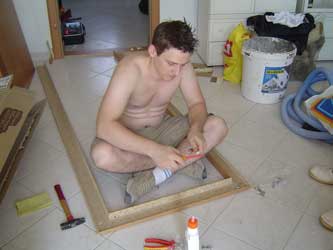

Am Mittwoch, 03.08.2005, wird nach zwei Fehlversuchen
endlich die Duschwand montiert.
|
Am Mittwoch, 17.08.2005, wird der Couchtisch gekauft und
am Sonntag, 28.08.2005 aufgestellt.
|
||||||||||

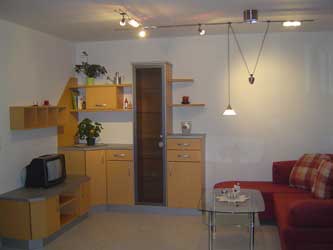

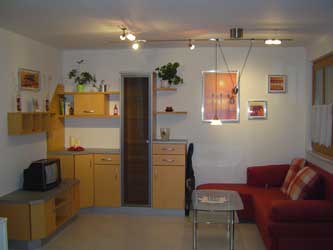

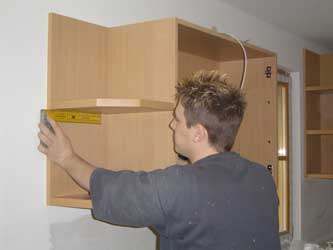

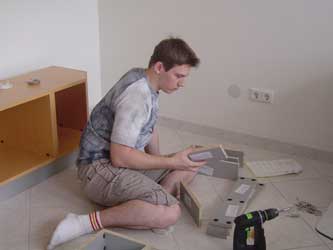

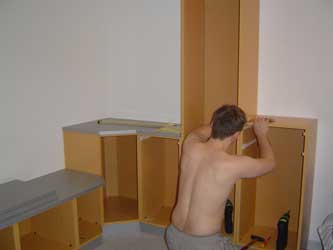

Am Samstag, 17.09.2005, werden die ersten Kasterln vom Verbau im Wohnzimmer zusammen gestellt. | |||||||||||
Im Oktober wird weiter aufgebaut. | |||||||||||
Am Samstag, 19.11.2005, ist die Wohnwand fertig aufgestellt. | |||||||||||
Am Donnerstag, 24.11.2005, wird endlich die Terrassentuer umgeschlagen, da sie falsch bestellt wurde. Leider loest sich bald die Folie vom Tuerstock. Somit beginnt wieder das Warten, bis auch das ordentlich gemacht wird. | |||||||||||

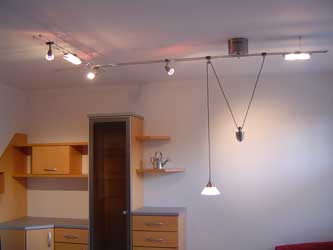

Am Donnerstag, 08.12.2005, wird die Lichtschiene im Wohnzimmer montiert. | |||||||||||

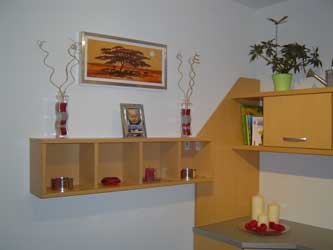

Am Samstag, 10.12.2005, werden alle Kasterln geputzt und ein wenig wohnlich gestaltet. | |||||||||||
Am Samstag, 28.01.2006, werden die Bilder aufgehaengt. | |||||||||||
Am Samstag, 28.01.2006, werden aber auch die Fliesen im Erdgeschoss-WC abgeschlagen, da sie nicht eben verlegt wurden und daher die Decke nicht passte. | Am Sonntag, 02.04.2006, werden die Fliesen im Erdgeschoss-WC wieder neu gemacht. | ||||||||||

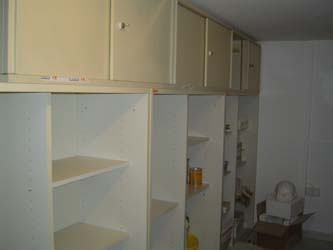

Am Sonntag, 09.04.2006, werden die Kaesten im Kelller aufgestellt und danach eingeraeumt. | |||||||||||
Am Samstag, 06.05.2006, werden die nach Schablone vorgefertigten Stiegen eingepasst. | |||||||||||

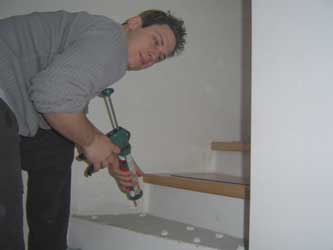

Nachdem die Stiegen drei Mal lackiert und geschliffen und die Rutschleiste angebracht wurde, werden sie am Samstag, 03.06.2006, montiert. | |||||||||||

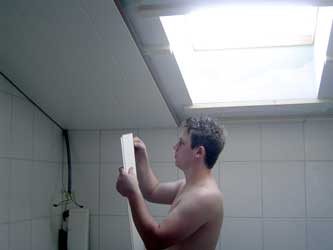

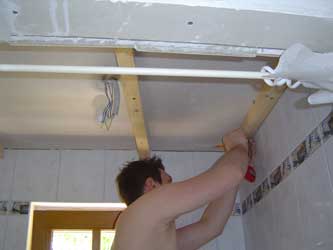

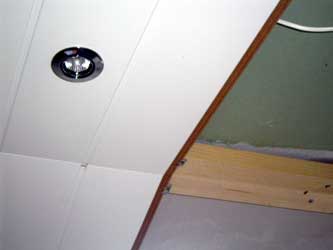

Am Samstag, 08.07.2006, wird die Decke im Badezimmer begonnen ... | |||||||||||

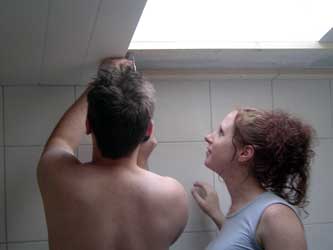

... und am Sonntag, 09.07.2006, sind die Decken im

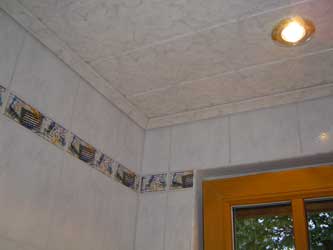

Badezimmer und WC fertig montiert.
|
|||||||||||

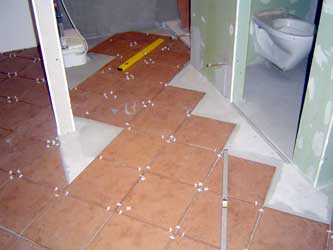

Am Montag, 17.07.2006, hole ich die Fliesen fuer die Sauna. Danach werden die Waende verspachtelt und der Gipsgrund aufgetragen. | |||||||||||

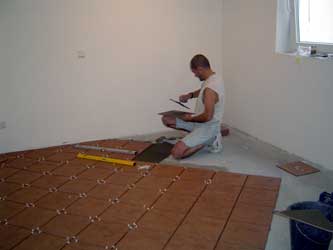

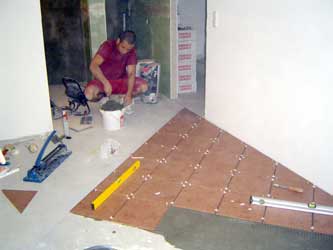

Ab Dienstag, 18.07.2006, werden die Bodenfliesen verlegt. | |||||||||||
Am Sonntag, 23.07.2006, werden die Tuerzargen von Sauna und Abstellraum eingebaut. | |||||||||||
Am Montag, 24.07.2006, werden die Sockelleisten verlegt und die Zwischenwand verflaengert.. | |||||||||||

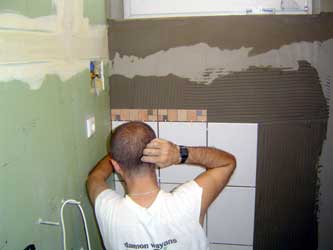

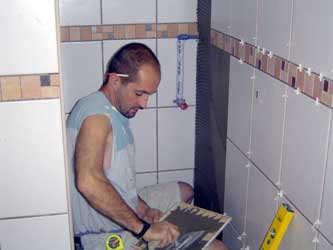

Am Dienstag, 25.07.2006, wird mit dem Verlegen der Wandfliesen begonnen. | |||||||||||

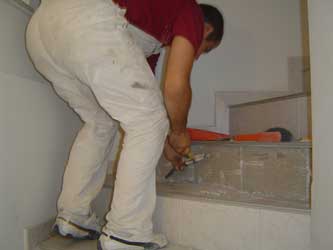

Zwischendurch werden auch Ausbesserungen, wie zum Beispiel an den Stiegenfliesen, gemacht. | |||||||||||

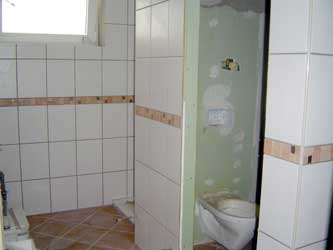

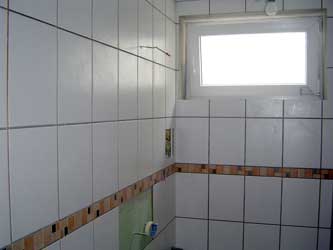

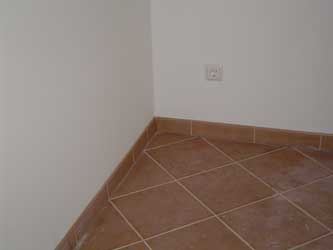

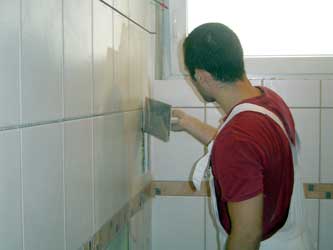

Am Montag, 31.07.2006, werden die letzten Fliesen in der Sauna verlegt und es wird verfugt. | |||||||||||
Am Donnerstag, 03.08.2006, wird das Fenster im Bad verkleidet ... | |||||||||||

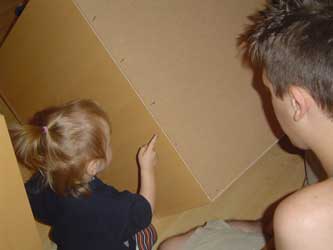

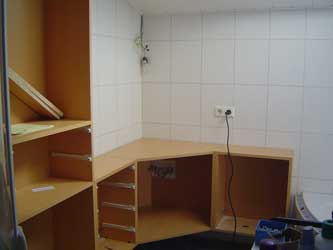

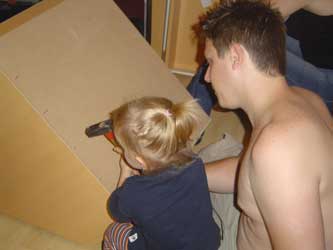

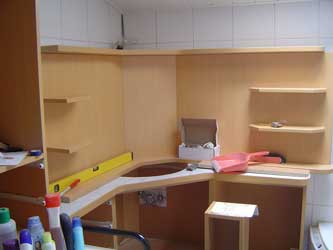

... und die Badezimmer-kasterln mit grosser Hilfe zusammengestellt. | |||||||||||
Am Samstag, 05.08.2006, werden die Abschlussleisten im Bad und WC montiert. | |||||||||||

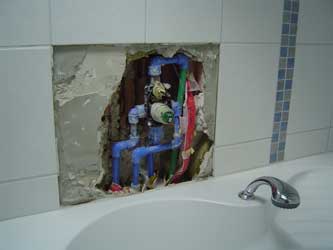

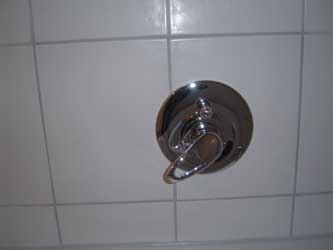

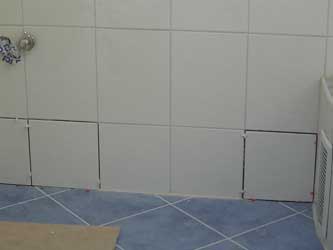

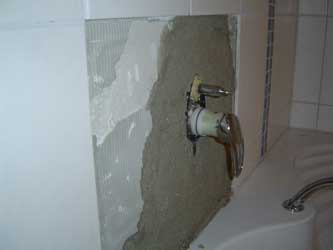

Am Mittwoch, 09.08.2006, werden die Fliesen im Badezimmer ausgebessert. | |||||||||||
Am Sonntag, 13.08.2006, werden die Badezimmer-kasterln montiert und am Samstag, 19.08.2006, der Ausschnitt gesaegt und die Verkleidung zusammengestellt. | |||||||||||
Am Mittwoch, 04.10.2006, wird die Segmentbank-gruppe
geliefert und aufgestellt. Am 03.11. wird sie dann noch besser eingepasst. |
|||||||||||
Am Samstag, 21.10.2006, wird mit der Montage des Handlaufs begonnen. | |||||||||||
Am Samstag, 11.11.2006, werden Waschmaschine, Trockner
und Tiefkuehler transportiert und aufgestellt. Am Samstag, 18.11.2006, werden sie angeschlossen. |
|||||||||||

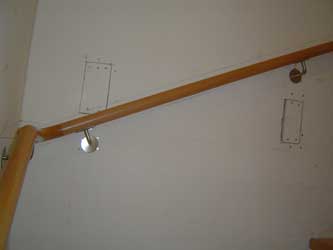

Am Samstag, 09.12.2006, wird der Handlauf fertig montiert. Die Gipskartonwaende muessen dafuer aufgeschnitten und mit Holz hinterlegt werden, damit die Befestigung haelt. | |||||||||||

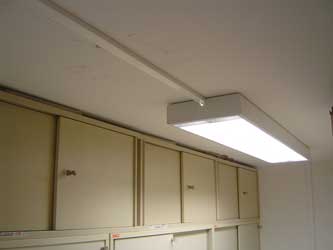

Am Samstag, 30.12.2006, werden die Vorhangstangen im Kinderzimmer und der Stiege montiert. Danach werden die Lampen im Stiegenhaus und einige im Keller angeschraubt. | |||||||||||

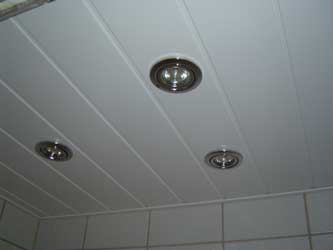

Am Sonntag, 31.12.2006, wird die Decke im Keller WC montiert. | |||||||||||

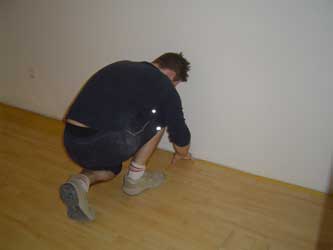

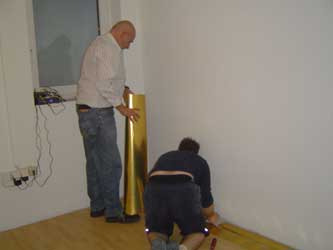

Am Dienstag, 02.01.2007, werden die Lampen im Abstellraum angeschraubt und im Arbeitszimmer der Boden verlegt. | |||||||||||
Erleben Sie mit, wie ein neues Haus entsteht!! |
|||||||||||
|
