Aussenanlage |
|||||||||
|

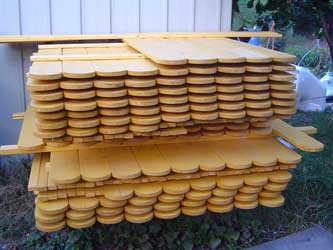

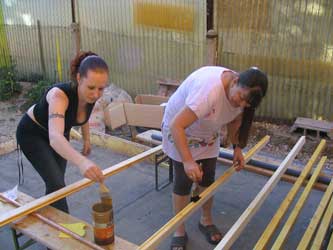

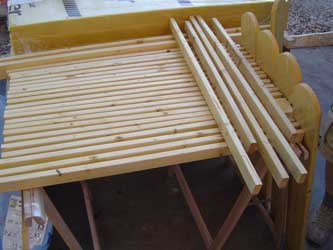

Am Freitag, 10.09.2004, beginnen wir, die Zaunbretter zu streichen..... |
|
|||||||
|
|||||||||
.......und am Samstag, 25.09.2004 sind wir mit dem zweiten Mal streichen fertig. | |||||||||

Am Dienstag, 05.10.2004, wird der alte Zaun entfernt. | |||||||||

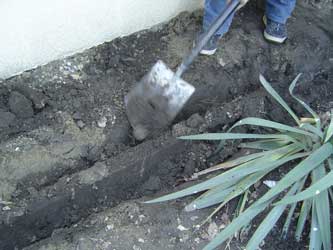

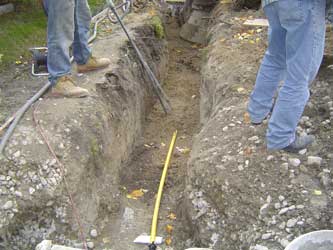

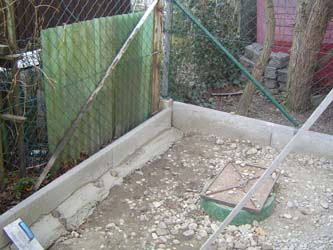

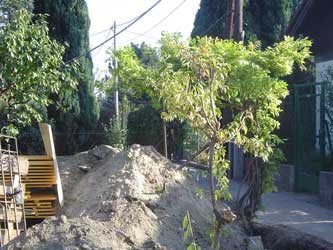

Am Mittwoch, 06.10.2004, wird das Zaunfundament und die Zuleitung zum Haus ausgebaggert | |||||||||
Am Donnerstag, 07.10.2004, wird das Zaunfundament betoniert und die Schalsteine aufgesetzt. |

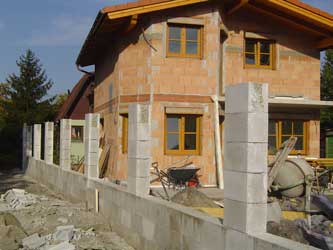

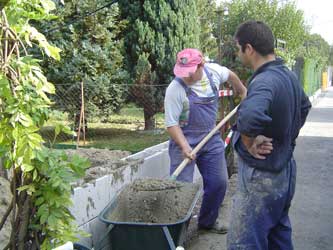

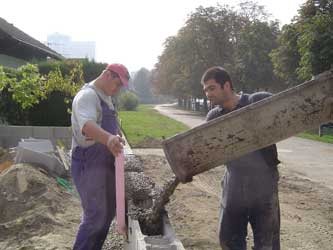

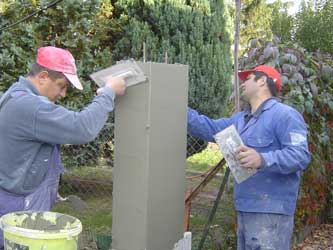

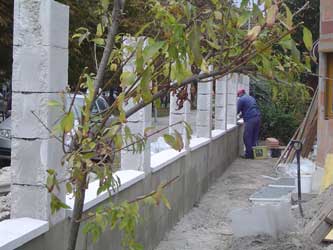

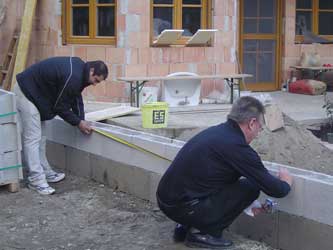

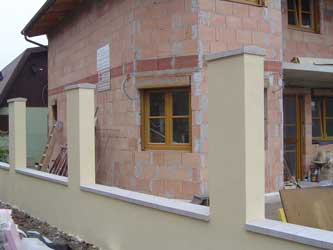

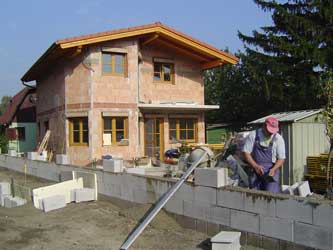

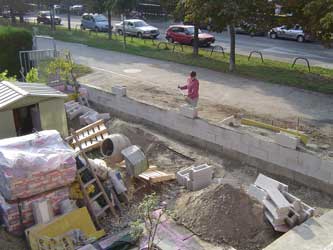

Am Freitag, 08.10.2004, wird der Zaun betoniert. |

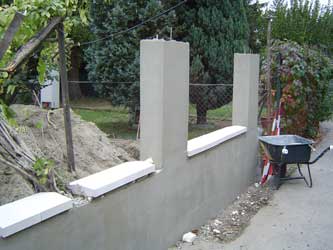

Am Montag, 11.10.2004, wird mit dem Verputzen des Zaunes begonnen. | |||||||
Danach werden die Abdecksteine verlegt..... | |||||||
....... und der Zaun verputzt. | |||||||

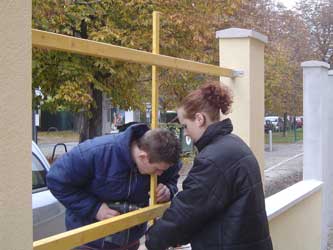

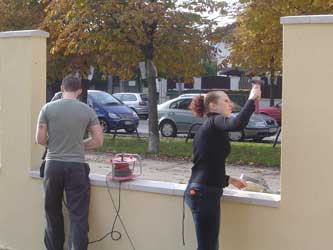

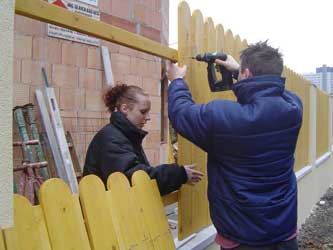

Am Samstag, 23.10.2004, und Sonntag, 24.10.2004, wird mit dem Montieren der Zaunbretter begonnen. | |||||||
Ab Montag, 25.10.2004, wird der Verteilerkasten
aufgestellt, am Donnerstag, 28.10.2004, wird das Gas angeschlossen und am
Samstag, 30.10.2004, die Zuleitung zum Haus gelegt.
|
Am Samstag, 30.10.2004, wird der Zaun weiter montiert. | |||||||||||

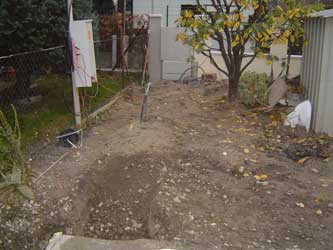

Am Dienstag, 02.11.2004, wird die Zuleitung zugeschüttet. | |||||||||||

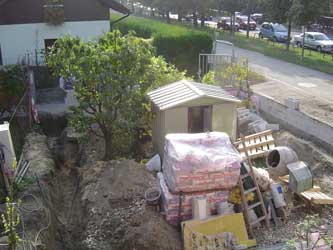

Am Montag, 22.11.2004, wird das Geruest aufgestellt. | |||||||||||

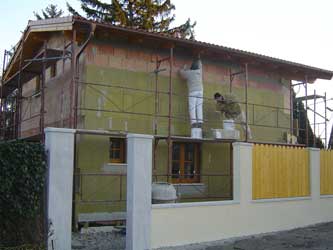

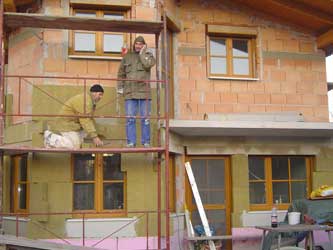

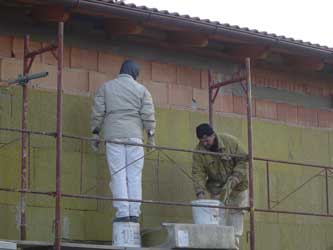

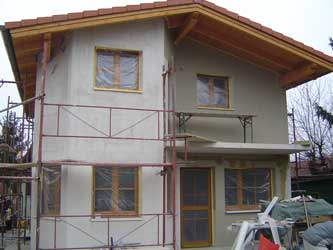

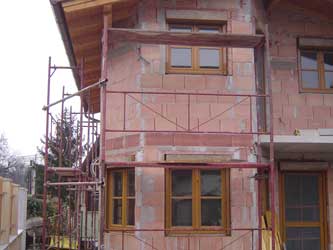

Danach wird mit der Fassade begonnen. | |||||||||||
Am Donnerstag, 09.12.2004, und am Freitag, 10.12.2004, wird der Postkasten und der Tueroeffner eingebaut. | |||||||||||

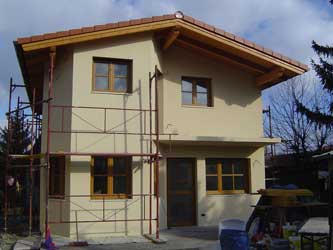

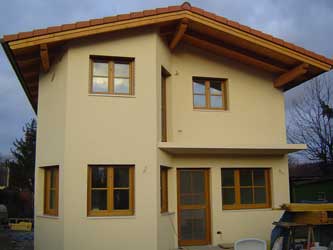

Am Donnerstag, 13.01.2005, wird die Fassade fertig gestellt und am Freitag, 14.01.2005, das Geruest abgebaut. | |||||||||||
Am Samstag, 12.03.2005, wird das letzte noch fehlende
Zaunfeld montiert. Am Freitag, 18.03.2005, wird endlich die Abspannung vom Strommast zum Zaehlerbock gemacht. Nun kann man im ganzen Haus den Strom verwenden, ohne ueber laestige Kabeltrommeln zu fallen. |
|||||||||||

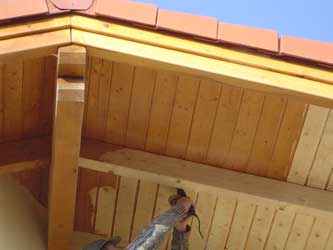

Am Donnerstag, 24.03.2005, stoppe ich die Streicharbeiten am Dach. Es wurde mit palisander statt farblos gestrichen. Die Woche darauf wird die Farbe wieder abgeschliffen. | |||||||||||
Am Samstag, 26.03.2005, wird die Zauntuere montiert. | |||||||||||
Am Donnerstag, 31.03.2005, wird die Sprechanlage fertig
montiert.
Schaut doch SUPER aus!! |
|||||||||||

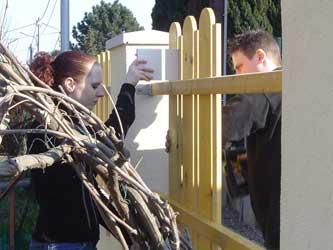

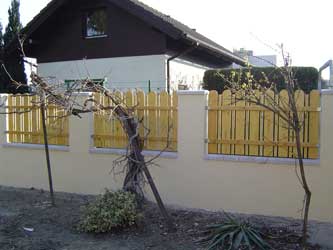

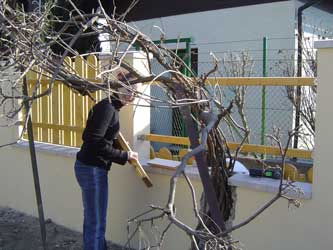

Am Freitag, 01.04.2005, wird mit dem Verfliesen der Terrasse begonnen und die Breitseite des Zaunes montiert. | |||||||||||

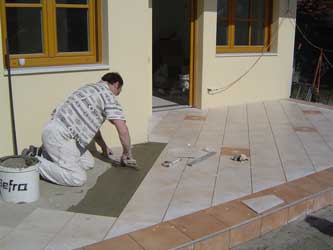

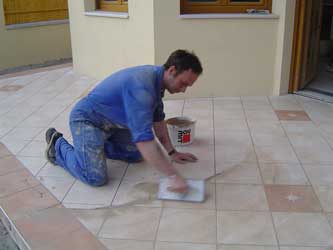

Am Samstag, 02.04.2005, wird die Terrasse fertig verfliest und am Mittwoch, 06.04.2005, verfugt. Man sieht, es muss schnell gehen. | |||||||||||
Ab Mittwoch, 13.04.2005, wird der Balkon verfliest. | |||||||||||
Einige wenige Pflanzen habe ich retten koennen. | |||||||||||
Meine Glyzinie blueht, trotz dem Betonzaun wieder. Wer
haette das gedacht ....?
|
|||||||||||

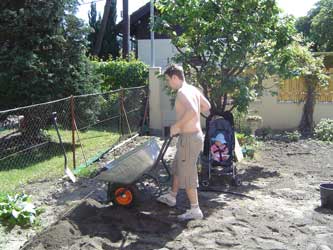

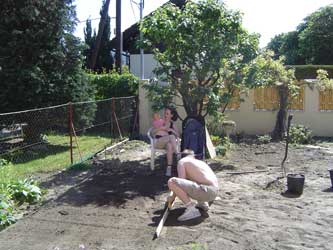

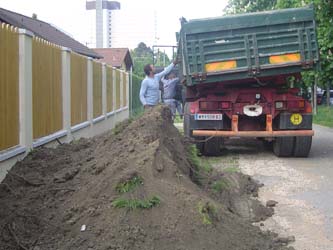

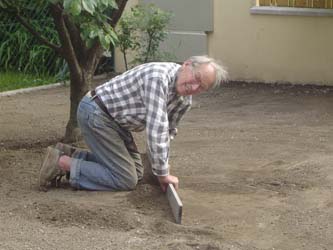

Am Mittwoch, 13.05.2005, wird die Erde in den Garten gehoben und am Freitag, 20.05.2005, beginne ich sie zu verteilen. | |||||||||||
Am Samstag, 21.05.2005, bekomme ich tatkraeftige Unterstuetzung. | |||||||||||
Heute habe ich auch die Vorhaenge im Erdgeschoss aufgehaengt. Sieht doch schon richtig nett aus?! | |||||||||||
Am Abend finden wir beim Verteilen der Erde noch einen vergessenen alten Betonsockel neben dem Zaun. Puuuuhhhhh, ist der schwer. | |||||||||||

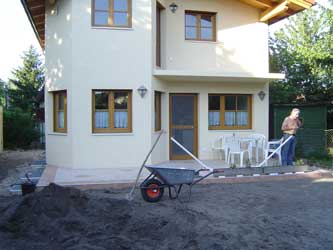

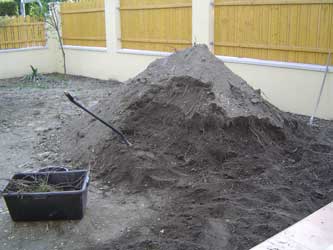

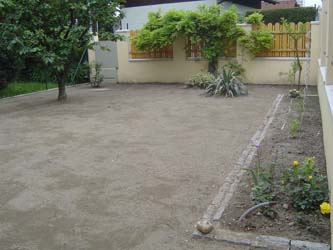

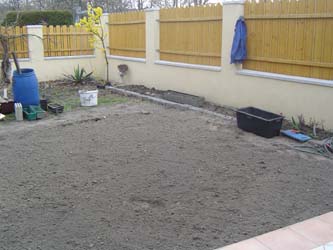

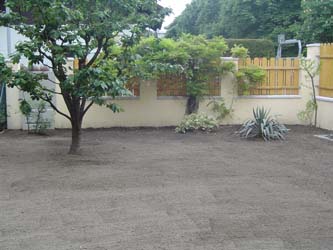

Ab Sonntag, 22.05.2005, ist der Erdhaufen verschwunden und der Garten schaut schon wieder viel besser aus. | |||||||||||

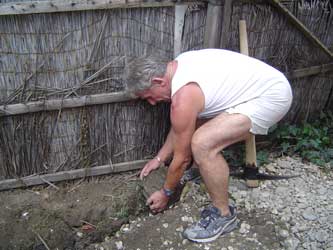

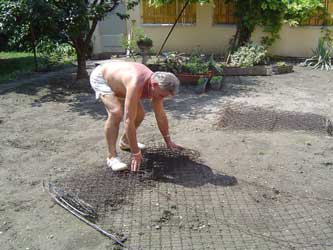

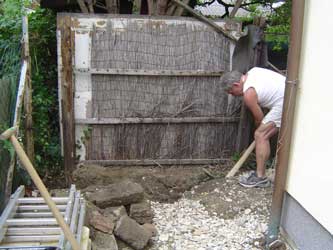

Am Sonntag, 17.07.2005, wird der Maschen-drahtzaun entfernt. | |||||||||||

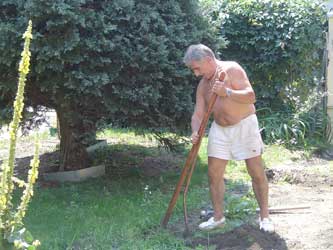

Am Sonntag, 31.07.2005, wird fuer den Zaunsockel hergerichtet. Dabei kommen uralte Betonbloecke und Pflastersteine zum Vorschein. | |||||||||||

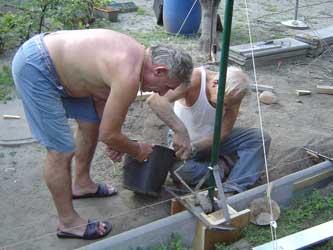

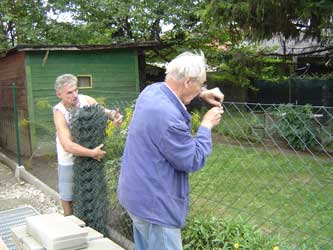

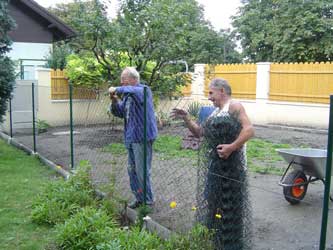

Am Dienstag, 02.08.2005, beginnen wir mit dem Maschendraht-zaun. Vati hat eine tolle Schalung vorbereitet. | |||||||||||

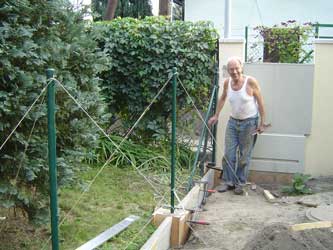

Die Steher werden mit Hilfe von drei Abspannungen ganz genau ins Lot gebracht. | |||||||||||

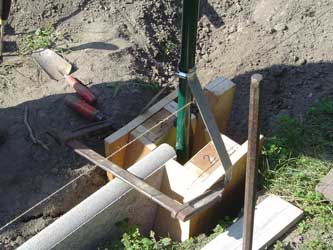

Danach wird die Schalung mit Beton ausgegossen. | |||||||||||

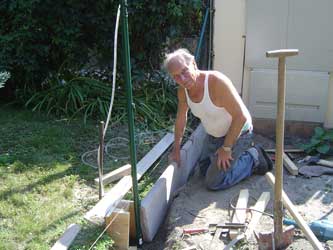

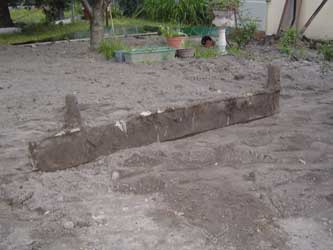

Vati betrachtet stolz die ersten zwei Zaunpfeiler. | |||||||||||

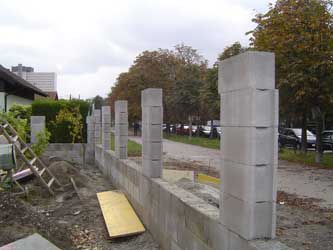

Am Mittwoch, 03.08.2005, stehen schon vier Zaunpfeiler. | |||||||||||
Am Mittwoch, 10.08.2005, und Donnerstag, 11.08.2005, werden weitere vier Zaunpfeiler aufgestellt. | |||||||||||
Am Donnerstag, 18.08.2005, werden die letzten Pfeiler einbetoniert. | |||||||||||

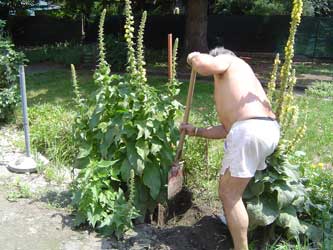

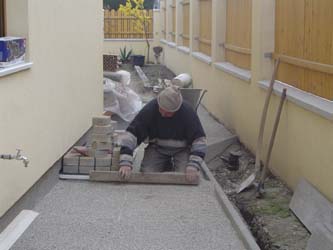

Ab Freitag, 19.08.2005, wird mit dem Gemuesebeet neben dem Zaun begonnen. Zuerst muss das Unkraut gejaetet, dann umgestochen werden. Danach werden die alten Pflastersteine verlegt. | |||||||||||
Am Mittwoch, 24.08.2005, wird der Maschendraht- zaun gespannt und befestigt. |
|||||||||||

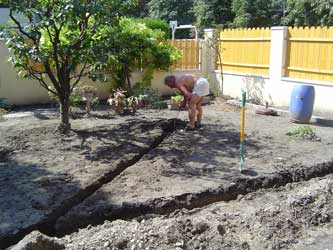

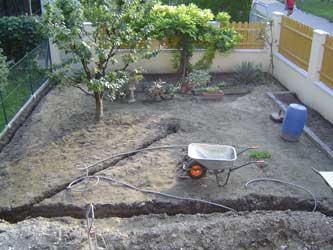

Ab Donnerstag, 25.08.2005, wird für die Bewaesserungs-anlage der Boden aufgegraben. | |||||||||||

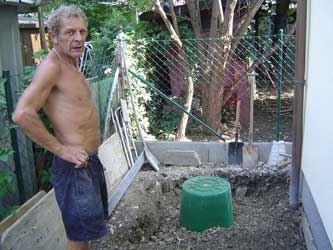

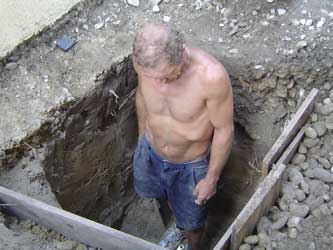

Ab Dienstag, 30.08.2005, werden die Regentonnen vergraben. | |||||||||||
Am Donnerstag, 01.09.2005, sind die Loecher schon wieder verschwunden und der Weg planiert. | |||||||||||
Am Donnerstag, 01.09.2005, und Freitag, 02.09.2005, wird
der Bewaesserungs-schacht gemauert. Danach werden die Rohre, Sprenkler und
die Anschlussdose verlegt. Am Samstag, 03.09.2005 werden die Leitungen zugeschuettet und mit dem Umgraben begonnen. Eine Woche spaeter ist auch diese Arbeit geschafft. |
|||||||||||

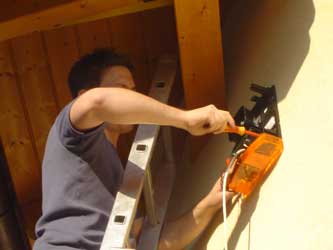

Am Sonntag, 09.10.2005, wird an der Aussenmauer die Sirene montiert. | |||||||||||

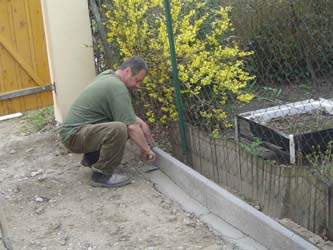

Am Montag, 10.04.2006, wird der Schotter abgegraben und Rasenkantensteine verlegt. | |||||||||||

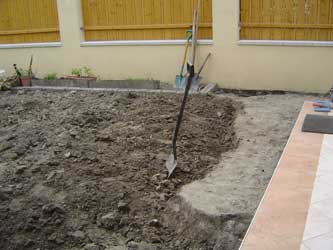

Da die Mulde zu spaet geliefert wird, wird in der Wartezeit der Garten umgegraben. | |||||||||||
Am Dienstag, 11.04.2006, wird um 6:15!!!! der Splitt geliefert und danach verteilt.
|
|||||||||||

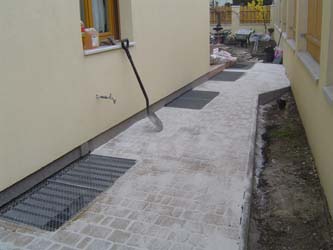

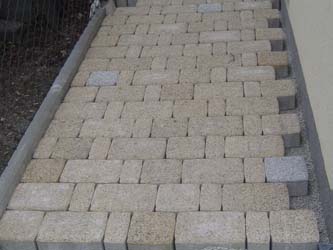

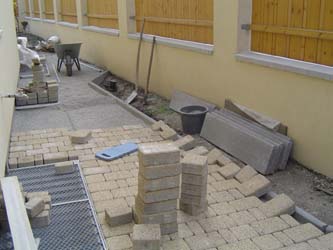

Ab Mittwoch, 12.04.2006, werden die ersten Pflastersteine verlegt. | |||||||||||

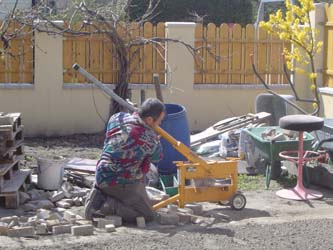

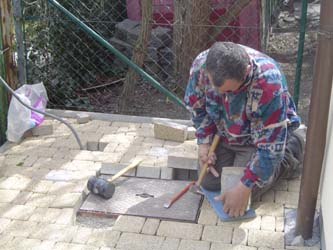

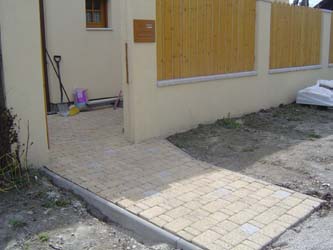

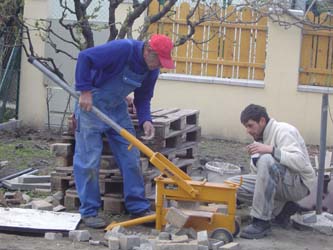

Am Freitag, 14.04.2006, werden die Steine fertig verlegt und die Reststücke gebrochen. | |||||||||||
Danach werden die Steine geruettelt und der Sand
verteilt.
|
Dieser muss nun sehr oft in die Fugen gekehrt werden. | ||||||||||
Ende April gibt es die ersten Fruehlingsboten im Garten.
Eine Tulpe blueht und natuerlich unser Weichselbaum. |
|||||||||||
Im Mai steht die Glyzinie wieder in voller Bluete. | |||||||||||

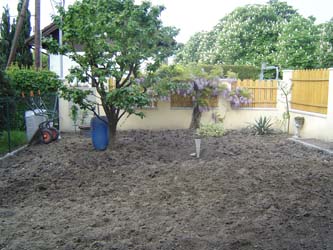

Am Sonntag, 14.05.2006, wird, nachdem alles Unkraut gejaetet wurde, der Garten umgegraben und am Montag, 15.05.2006, die Erde geliefert und im Garten verteilt. | |||||||||||

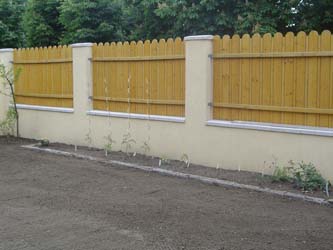

Am Samstag, 20.05.2006, werden das Gemuesebeet und

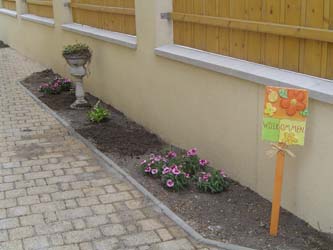

Blumenbeet bepflanzt. |
|||||||||||
Am Samstag, 20.05.2006, und Sonntag, 21.05.2006
wird die Erde moeglichst gleichmaessig eben verteilt und die beiden Straeucher
versetzt.
|
|||||||||||
Am Montag, 22.05.2006, wird der letzte "Feinschliff" gemacht. | |||||||||||

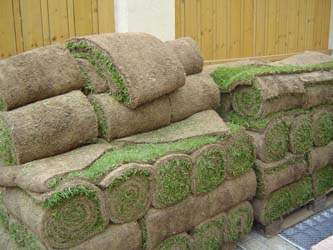

Am Mittwoch, 24.05.2006, wird der Rollrasen geliefert .... | |||||||||||

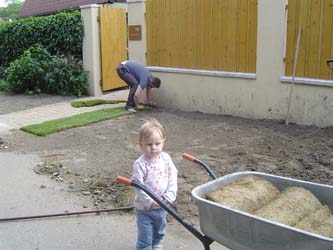

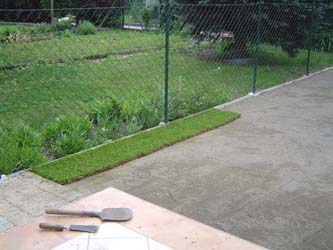

.... und danach gleich begonnen ihn zu verlegen. | |||||||||||

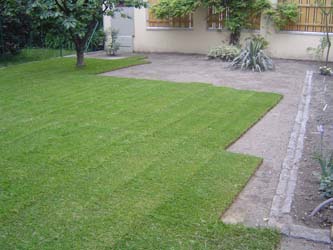

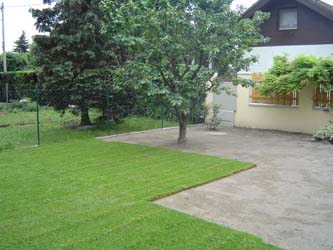

Am Donnerstag, 25.05.2006, wird der Rollrasen fertig verlegt. | |||||||||||
Reste kommen vor den Zaun. Anja staunt ueber den neuen Rasen.
|
|||||||||||

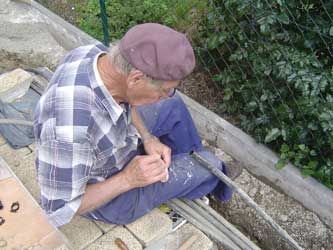

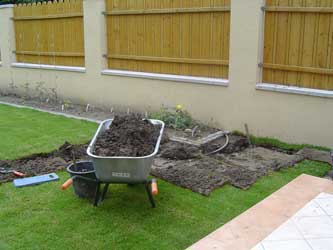

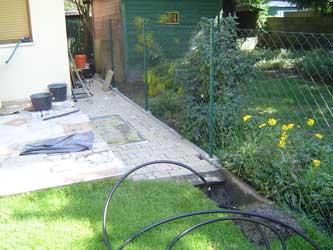

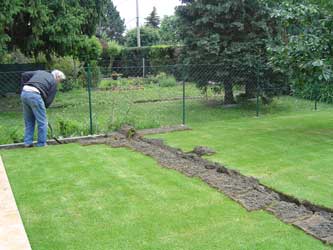

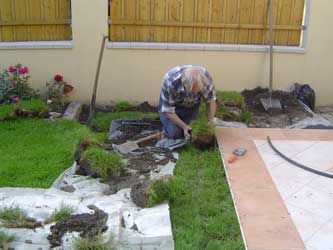

Am Dienstag, 06.06.2006, suchen wir den Fehler in
der Bewaesserungsanlage und finden zwei Loecher im Schlauch. |
|||||||||||
Der Rasen leidet zwar ein bisschen, aber wir geben uns grosse Muehe ihn wieder schoen zu verlegen. | |||||||||||
Anfang Juli blueht meine Palmlilie trotz Umsetzen wieder sehr schoen. | |||||||||||

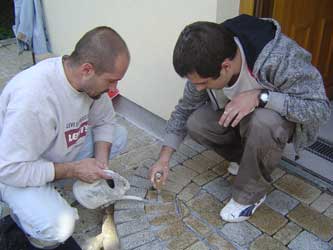

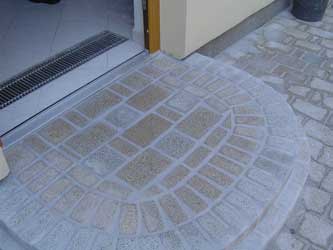

Am Freitag, 26.05.2006 werden am Auftritt die Steine verlegt, im Juni verfugt und am Mittwoch, 12.07.2006 ist er endlich fertig. | |||||||||||
Am Mittwoch, 12.07.2006 ernte ich diesen riesengrossen Rettich. Da freut sich mein Gaertnerherz. | |||||||||||

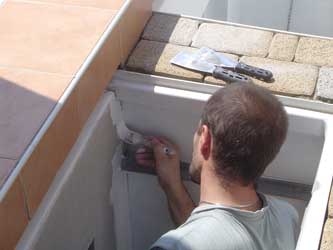

Am Dienstag, 11.07.2006 werden die Lichtschächte verspachtelt und am Mittwoch, 12.07.2006 und Montag, 17.07.2006 gestrichen. | |||||||||||

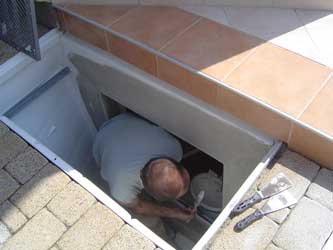

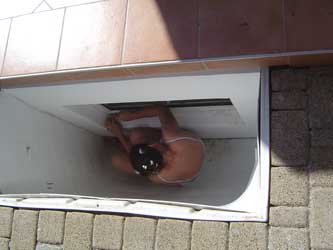

Am Dienstag, 11.07.2006 beginne ich die Lichtschächte zu putzen. Vor allem die noch vorhandenen Fensterfolien und die Teerflecke sind mühsam zu entfernen. | Am Montag, 17.07.2006 und Dienstag, 18.07.2006 bin ich mit dieser Arbeit fertig. | ||||||||||
Ende Juli bluehen die ersten Sonnenblumen. | |||||||||||

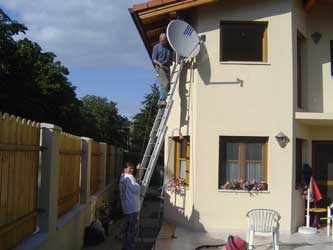

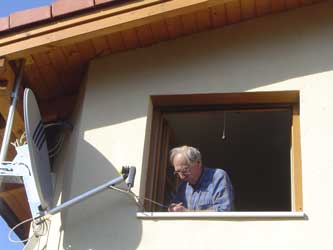

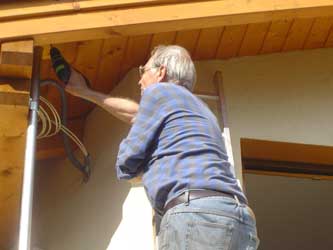

Am Mittwoch, 09.08.2006 wird die SAT-Anlage montiert und eingestellt. | |||||||||||
Nachdem ich im Juli die von Vandalen bespruehten
Zaunfelder abgeschliffen habe beginne ich im August zu streichen:
Zaunfelder |
|||||||||||

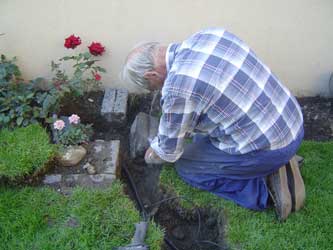

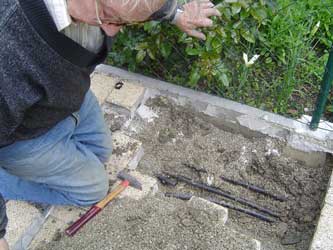

Am Mittwoch, 23.08.2006, suchen wir weitere Fehler in

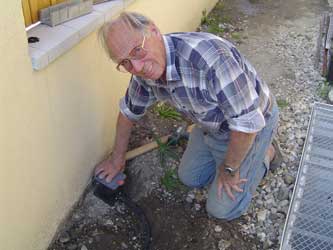

der Bewaesserungsanlage. |
|||||||||||
Eine zweite Wassersteckdose wird montiert und die Leitungen unter den Steinen in ein Rohr gelegt. | |||||||||||
Am Donnerstag, 24.08.2006, schuette ich die Rohrleitung zu und am Freitag, 25.08.2006 verlege ich die Steine. | |||||||||||

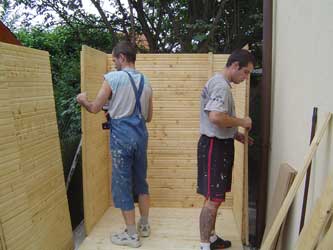

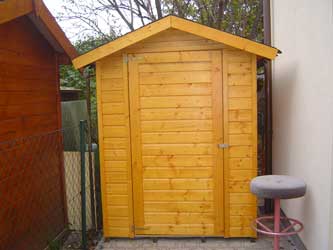

Am Sonntag, 27.08.2006, wird mit dem Aufstellen des Geraetehauses begonnen. | |||||||||||
Am Montag, 28.08.2006, wird eine weitere Bewaesserungsleitung verlegt, da die Leistung noch immer nicht ausreicht. | Am Dienstag, 29.08.2006, werden die letzten Steine beim Schacht verlegt. Die Verteilerdose wird zum Montieren der neuen Anschluesse ausgebaut und am Dienstag, 12.09.2006, wieder angeschlossen. | ||||||||||
Am Samstag, 23.09.2006, und Freitag, 29.09.2006, werden die Balkonsteher montiert. | |||||||||||
Am Samstag, 30.09.2006, ist das Geraetehaus fertig aufgestellt und gestrichen. | |||||||||||
Nachdem die Balkonfliesen ausgebessert und das richtige Profil verlegt ist werden am Samstag, 28.10.2006 die Balkonbretter verlegt. | |||||||||||

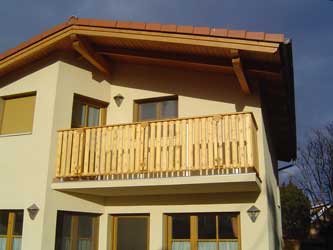

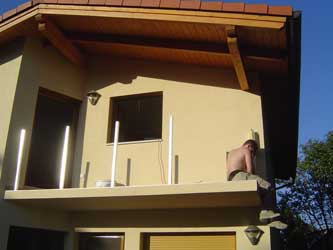

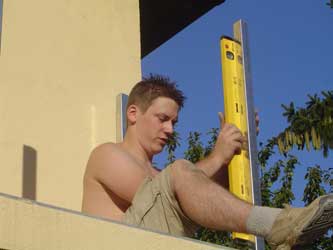

Am Freitag, 03.11.2006, wird noch der Handlauf montiert. Somit ist der Balkon bis auf die Blumenkaesten, die ich schon im September gestrichen habe, fertig. | |||||||||||
