Bodenplatte - Keller - Decke |
|||||||||
|

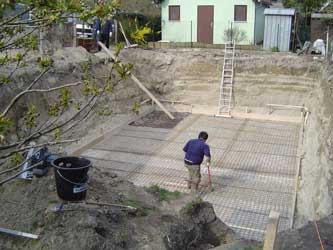

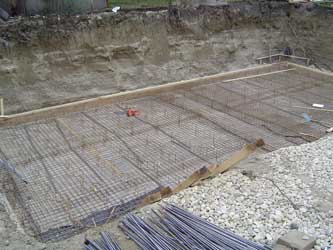

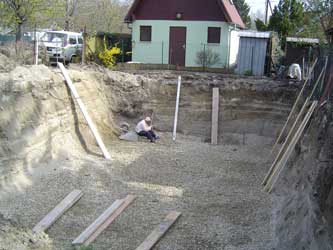

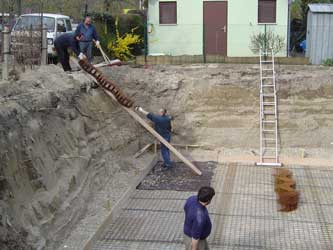

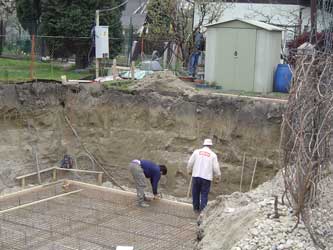

Am Freitag, 09.04.2004, wird der Rollschotter in der
Baugrube verteilt. |
|
|||||||

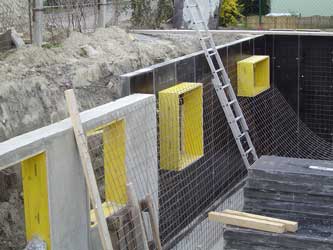

Die Abstandhalter zum zweiten Baustahlgitter werden aufgelegt. |
|
|
|||||||
|
Die neue Bautafel wird angebracht und zum Arbeitsende wird auf die neue Baustelle angestossen. |
|
|||||||
|
Am Samstag, 10.04.2004, wird das zweite Baustahlgitter aufgelegt und die Holzschalung in der richtigen Hoehe fertig gestellt. |
|
|||||||
![]() |
|||||||||
![]() |

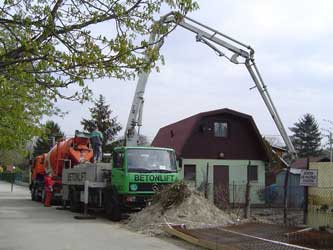

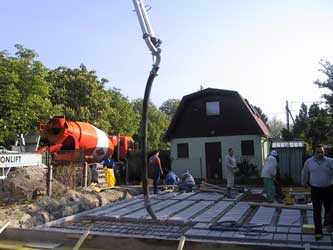

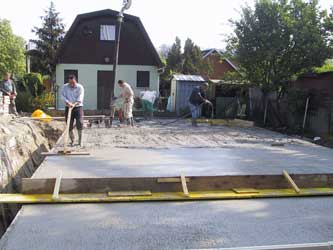

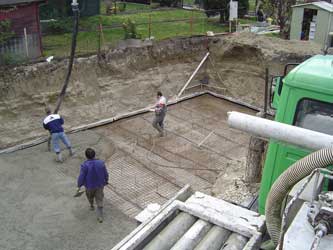

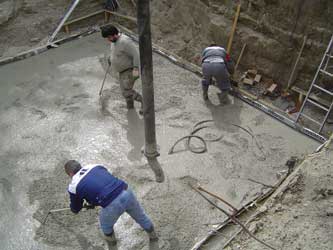

Am Dienstag, 13.04.2004, wird die Bodenplatte betoniert. |
![]() |
|||||||
![]() |
![]() |
||||||||
Am Wochenende hat der einzige, mir gebliebene Obstbaum,
begonnen zu bluehen.
|
![]() |
||||||||
![]() |

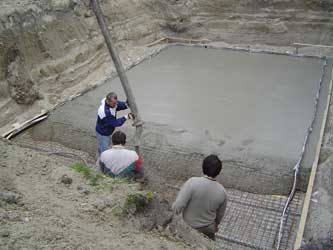

Gegen Mittag wird die letzte Ecke betoniert. |
![]() |
|||||||
![]() |
Danach werden Steckeisen für die Verbindung zwischen Boden und Kellerwand in den frischen Beton gesteckt. |
![]() |
|||||||

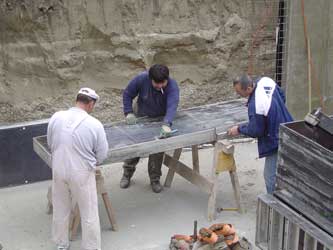

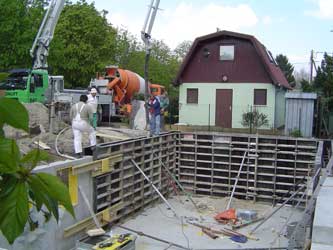

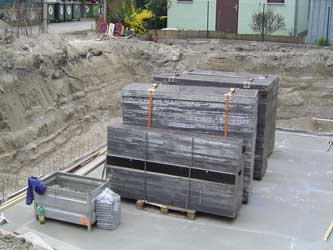

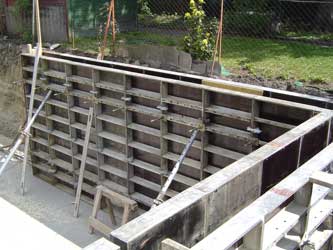

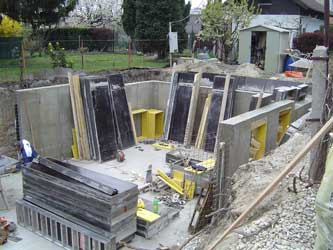

Am Mittwoch, 14.04.2004, wird die Schalung fuer die Kellerwaende geliefert und aufgestellt. |
![]() |
Hurra, ich stehe das erste
Mal in meinem neuen Haus!!
|
![]() |
||||||
![]() |
Das Kanalrohr wird gesucht und nach einigem Graben auch gefunden. |
![]() |
|||||||

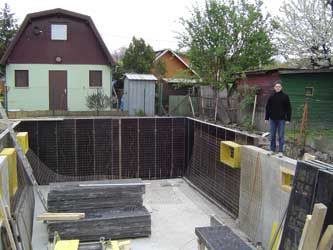

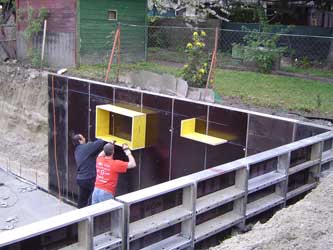

Die Kellerfenster werden geschalt. |
![]() |
||||||||
![]() |

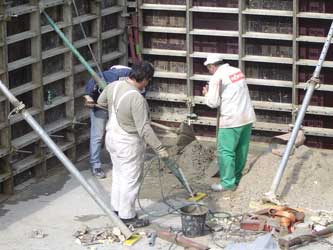

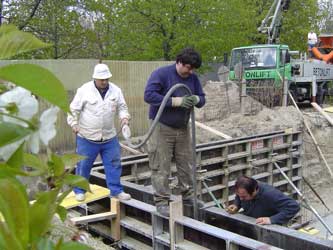

Am Donnerstag, 15.04.2004, wird der erste Teil der Kellerwand betoniert. |
![]() |
|||||||
![]() |
![]() |
||||||||
![]() |

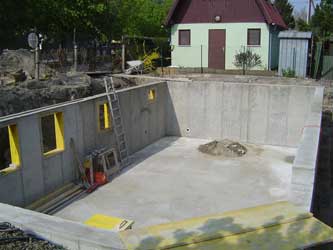

Am Freitag, 16.04.2004, wird die Wand wieder ausgeschalt und die Schalung gereinigt. |
![]() |
|||||||
![]() |
Danach wird der zweite Teil der Kellerwaende geschalt. |
![]() |
|||||||
Nach dem Wochenende steht mein Weichsel- oder doch
Kirschbaum in voller Bluete.
|
![]() |
||||||||
![]() |
Am Montag, 19.04.2004, wird der zweite Teil der

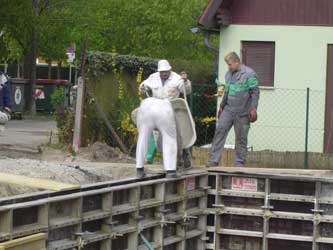

Kellerwand betoniert. Da zu wenig Beton angeliefert wird, muss haendisch nachgemischt werden. |
![]() |
|||||||
![]() |
![]() |
![]() |
|||||||
![]() |

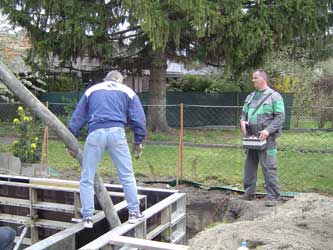

Am Dienstag, 20.04.2004, wird die Wand wieder

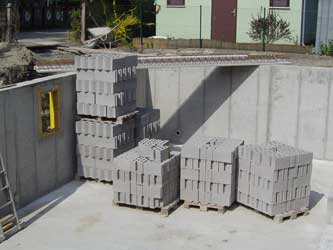

ausgeschalt. Am Mittwoch, 21.04.2004, werden die Ziegel fuer die tragende Kellermauer und ein Teil der Deckentraeger geliefert. |
![]() |
|||||||
![]() |

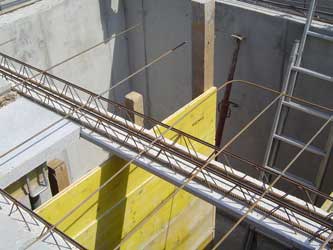

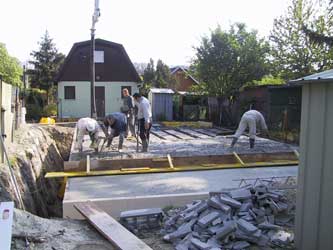

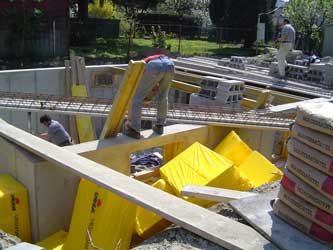

Am Donnerstag, 22.04.2004, wird die tragende Kellermauer aufgestellt und die Decke begonnen. XPS-Platten und Lichtschaechte werden geliefert. |
![]() |
|||||||

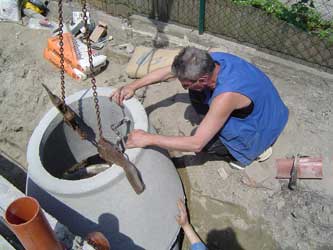

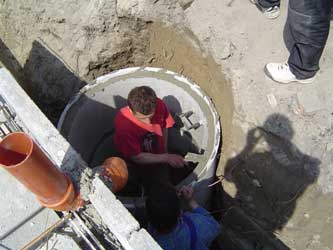

Am Freitag, 23.04.2004, werden die Ringe fuer den
Kanalschacht aufgesetzt.
|
![]() |
![]() |
|||||||
![]() |
|
![]() |
|||||||

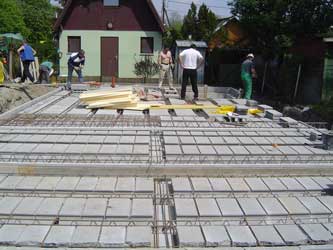

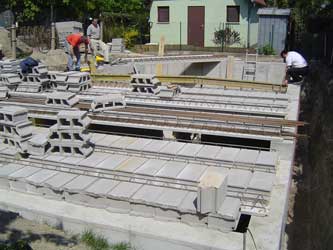

Die Decke ist nun fertig verlegt. |
![]() |
||||||||
![]() |

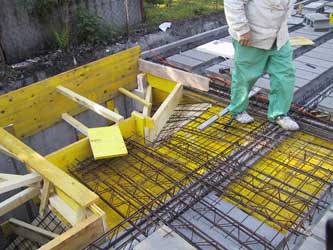

Das soll einmal die Kellerstiege werden. |
![]() |
|||||||

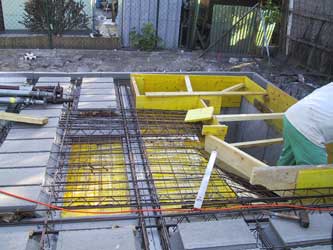

Die Umrandung der Kellerdecke wird gemauert. XPS-Platten werden auf die Kellerwaende geklebt. |
![]() |
![]() |
|||||||

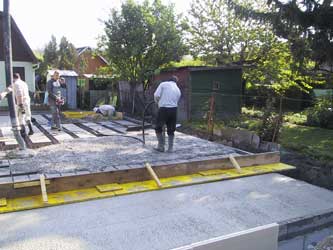

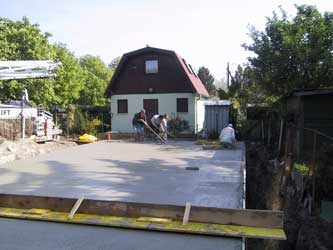

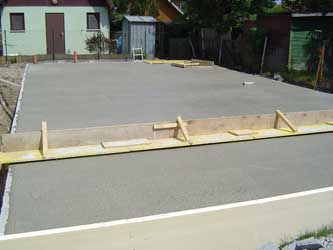

Am Montag, 26.04.2004, wird die Kellerdecke betoniert. |
![]() |
||||||||
![]() |

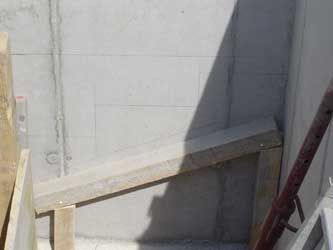

Die Schalung fuer die Kellerstiege wird fertig gestellt. |
![]() |
|||||||
![]() |
|||||||||
![]() |
In kurzer Zeit sind die Arbeiter mit der Kellerdecke fertig. |
![]() |
|||||||
![]() |
Ab morgen geht es aus der Erde heraus in die Hoehe. |
![]() |
|||||||
Erleben Sie mit, wie ein neues Haus entsteht!! |
|||||||||
